Her sikres linja over Øksfjordfjellet
Langt inne på fjellet, i krevende terreng og skiftende vær, jobbet energimontørene i sommer med å vedlikeholde høyspentlinja. For at strømnettet skal være trygt og pålitelig i årene som kommer, gjennomfører Alut jevnlig vedlikehold på høyspentlinjene. I sommer ble det utført omfattende arbeid på linja over Øksfjordfjellet. Her får vi et innblikk i arbeidsdagen til energimontørene fra AKSA El som utførte jobben.
Innholdsfortegnelse
Foto: Rune Sjøstedt, Filmmark

Hvert år befarer vi alle høyspentlinjene våre for å avdekke behov for vedlikehold og utbedringer. Under befaringen av linja over Øksfjordfjellet i april 2025 ble det oppdaget slitasje på flere av opphengene. Det ble derfor planlagt et prosjekt for å skifte ut komponenter som over tid hadde vært utsatt for store påkjenninger fra vær og vind. Arbeidet ble gjennomført i perioden 6.–10. juli. To arbeidslag fra AKSA El, med totalt seks personer deltok i jobben, som foregikk i krevende terreng og under forhold som stiller høye krav til både planlegging og sikkerhet. Montører og utstyr ble fraktet opp med helikopter før de tok fatt på den lange veien tilbake langs linja.

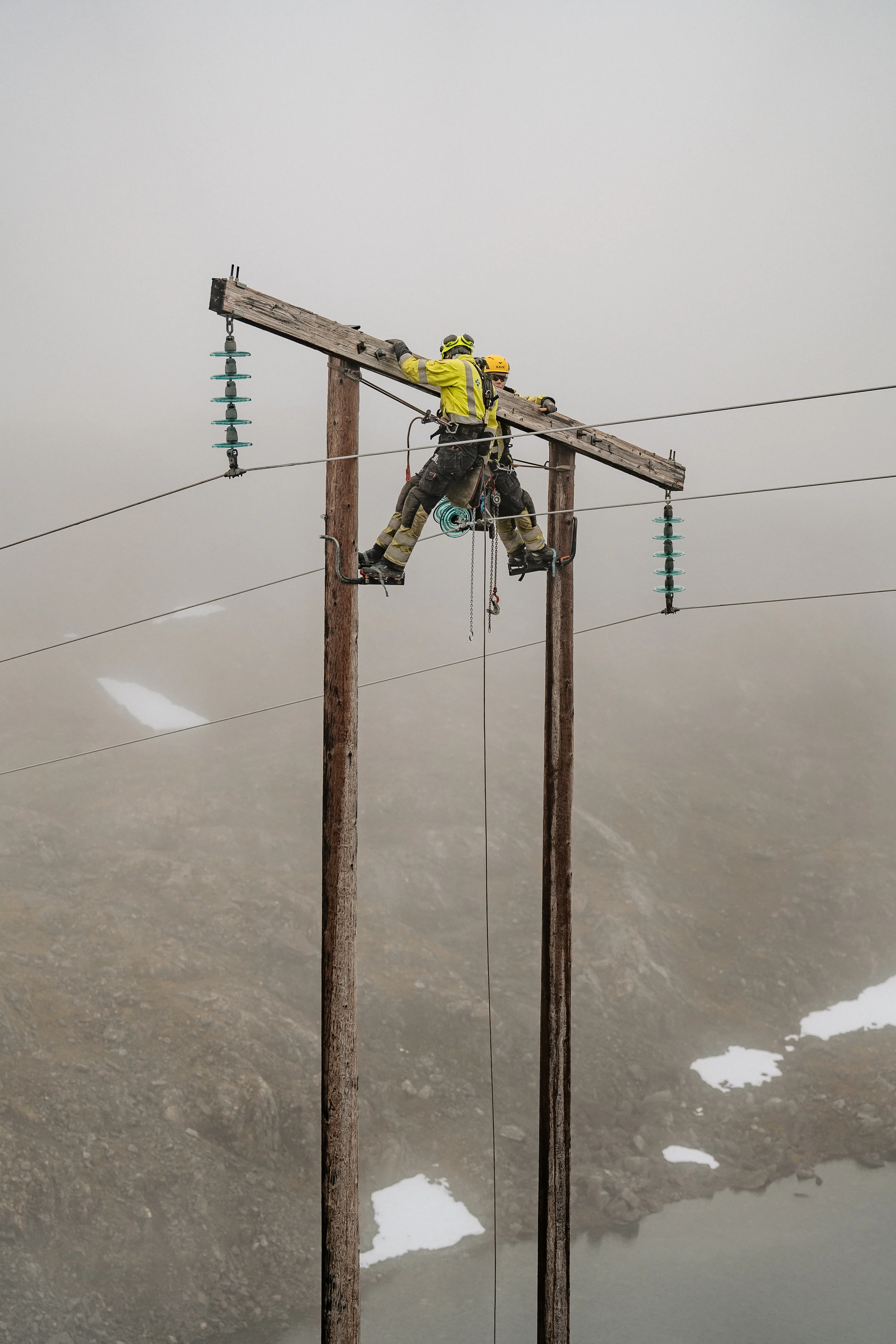

Arbeidet gikk bedre enn først antatt. Tåka lettet, og værforholdene ble langt bedre enn montørene først hadde fryktet. De rakk å gjøre alt arbeidet på én dag.
– Det var ikke så tungt arbeid, men det var langt å gå. Vi gikk helt fra Kræken til Fruvika. Det tyngste var å gå ned igjen, sier Per Arild som har vært med på denne typen arbeid mange ganger før.
Markus har ikke vært med på et slikt prosjekt tidligere, men syntes det var en fin jobb. Han opplevde arbeidet som ganske rett frem. Det var mye gåing og klatring opp og ned stolpene, men stemningen var god og humøret på topp.
Energimontørlærling Richard kom med følgende beskrivelse av dagen: "Først var det mye tåke, men det ble mye bedre etter hvert. Det var nydelig utsikt og fin temperatur. Det var også veldig spesielt med helikoptertur. En spennende jobb – det er ikke så ofte man får vært på 60-en, så det var veldig artig. Det var nok det beste arbeidet i løpet av hele året. Virkelig artig! Ellers var det rikelig med gåing og mye stein. En fin tur!"
.webp)
Arbeidet foregikk i krevende terreng, men uten at kundene opplevde strømbrudd. For å kunne utføre arbeidet ble linja koblet ut i rundt tre dager. Strømforsyningen ble samtidig opprettholdt via alternative forbindelser i nettet, slik at ingen kunder mistet strømmen mens arbeidet pågikk.

Viktig forebyggende vedlikehold

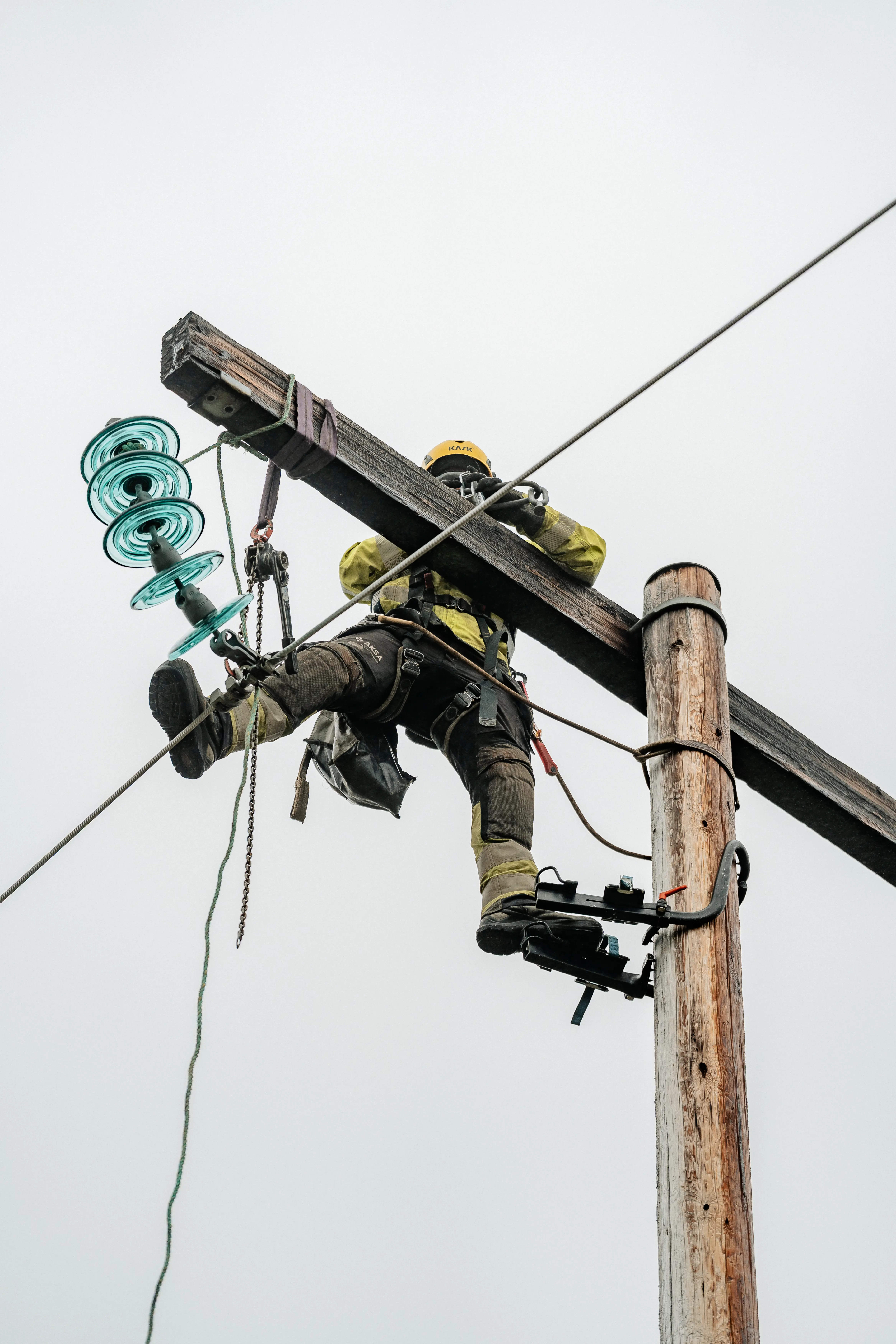

Arbeidet besto hovedsakelig av utskifting av nåler og oppheng på traversene. Dette er komponenter som holder linjene sikkert på plass, men som over tid utsettes for belastninger fra blant annet vind, vibrasjoner, snø og is.
Når slike komponenter blir slitt, øker risikoen for feil. I verste fall kan opphenget svekkes så mye at linja løsner fra traversen og faller på bakken. Gjennom systematisk vedlikehold reduseres denne risikoen betydelig, samtidig som strømforsyningen blir mer robust.
– Denne typen vedlikehold er kanskje ikke det mest synlige arbeidet vi gjør, men det er helt avgjørende for å sikre en trygg og stabil strømforsyning til kundene våre.

Jobber for sikker strømforsyning
Vedlikeholdstiltak som dette er en viktig del av det løpende arbeidet med å sikre strømnettet i regionen. Gjennom regelmessige befaringer og målrettede investeringer kan vi oppdage slitasje tidlig og utbedre forholdene før det oppstår feil.
Slik bidrar vi til et mer robust strømnett og en trygg strømforsyning for innbyggere og næringsliv i hele området.
